这一新技术工法综合了现浇空心板、现浇空腹楼盖,现浇网梁楼盖,密肋梁楼盖技术的优点,更新了传统的设计理念,克服了传统技术的弊端,最大程度的提高了砼楼板的空心率,节省混凝土用量;充分优化了截面面积,通过科学的结构计算,合理降低了钢筋用量,同时运用了排列组合原理,实现了模块化设计和安装。
工艺流程:
百替模盒进场→ 检查模盒质量→ 放线 → 绑扎框架梁和肋梁钢筋 → 绑扎底部平板钢筋 → 组装、吊装模盒 → 铺设垫块 → 摆放、固定模盒 → 绑扎顶排钢筋 → 调整模盒 → 浇筑混凝土 → 模板拆除
关键技术:
◆百替模盒安装固定:

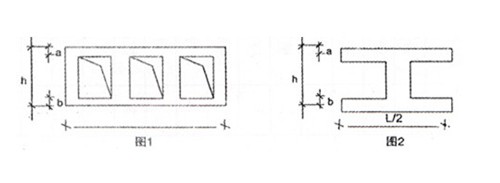

1、使用百替模盒的现浇无梁楼盖,关键是克服在混凝土浇筑过程中百替模盒的上浮。必须将百替模盒与模板下的支撑系统牢固的绑扎在一起。
2、按图纸尺寸选用适当垫块(或马镫)以垫起百替模盒,保证百替模盒顶部底部混凝土厚度。每个模盒的四个角放置的水泥预制垫块。
3、百替模盒限位,上部压杆式施工法 :以适当垫块(或马镫)将百替模盒定位,保证百替模盒底部混凝土厚度。按图纸位置放置百替模盒,在每排百替模盒中轴线上放置一根通常钢筋(直径不宜小于φ14)作为百替模盒的压顶钢筋,用铁丝(不小于12#)将压顶钢筋拉接固定于肋梁底筋上,百替模盒压顶钢筋上铁丝固定点间距不宜大于1.1米。
4、绑扎上排钢筋前检查百替模盒的规格、数量、位置、定位和抗浮措施等是否满足要求,如有不符合要求及时处理,以确保混凝土浇筑前楼盖的综合施工质量。
◆修补
在安装、浇筑过程中,如发现百替模盒有较小破损,可用多层胶带封堵,遇有较大破损者,可先取出,用热熔枪焊接后冷固再用。后浇带布置百替模盒后,在浇筑间隔期间应做好百替模盒的保护工作,对于破损的百替模盒进行更换或修补。
◆混凝土浇筑时对百替模盒的控制
1、宜采用小型插入振动器振捣,不得将振捣器直接触压模盒表面进行振捣。混凝土振捣时沿肋梁及框架梁点插式进行振捣。浇筑混凝土时先浇筑模盒中部向下的部分,待振捣完毕后再浇筑模盒中部向上的部分。
2、泵送时,严格控制下料厚度,以免模盒上荷载过大而导致下沉甚至跌落,同时必须振捣密实,不得有空鼓。另外,要特别注意振捣棒不得触及模盒,派专人值班,随时检查混凝土浇捣质量。同时做好28d强度试块和早期强度试块。
3、混凝土浇筑过程中禁止将施工机具直接压放在模盒上,应铺设模板缓减混凝土冲击力,铺设架空马道,在施工过程中操作人员不得直接踩踏百替模盒。
4、混凝土不能直接冲击模盒。采用泵送混凝土时,应尽量降低泵管出料口的下落高差,减少冲击力。百替模盒在混凝土浮力和震捣作用下,可能出现上浮、位置偏移或破损等情况。为避免事故和缺陷,保证工程质量和施工安全,应对百替模盒进行观察维护,发生异常情况及时处理。
5、为保证楼盖混凝土浇倒密实,混凝土塌落度宜取15~18 cm,混凝土采用粗骨料粒径不得大于20㎜。
6、混凝土浇筑完毕,在初凝后应安排工人将面层压实一遍,终凝后及时浇水养护。
技术水平和技术难度(包括与国内外同类技术水平比较):
这一新技术于传统工艺相比:最大程度的提高了砼楼板的空心率,节省混凝土用量;充分优化了截面面积,利用科学的结构计算方式,合理降低了钢筋用量。施工工艺更简便,加快了砼现浇楼板的施工速度,从而缩短了工程工期,保障了施工质量。最大限度的降低了施工工人的劳动强度,提高工作效率。于省内同类水平相比,技术水平和技术难度处于领先地位。
工法应用情况及推广应用前景:
我公司承建的清华园小区一期车库工程,建筑面积12123.74㎡,,全部采用现浇混凝土轻型楼盖,使用了轻型楼板百替模盒替代混凝土工艺施工工法,凝土外观质量平整,观感质量良好,受到了甲方、监理的广泛好评,它极大地提高了施工工效,降低了工程成本。
该工法正在滕州市阳光丽景阳光丽景车库工程推广应用,已取得良好的效果。
该工法具有良好的隔音效果,施工安装方便、省力省时、可操作性强。适用于大跨度和大荷载、大空间的多层和高层建筑,在较大的施工领域内具有很大的推广空间。
经济效益或社会效益:
1、经济效益(以清华园小区一期车库工程为例)
(1)节省混凝土用量: 568 m3× 320元/ m3= 181760元
(2)节省钢筋用量: 6.8 T× 4600元/ T= 31280元
(3)人工费: 2600 元
共计 215640元
2、社会效益
该工法的应用,混凝土外观质量平整,观感质量良好,受到了甲方、监理、上级行政主管部门的广泛好评,为公司赢得了良好的社会信誉。
